  • Instalacja gazowa w domu - projekt, montaż i koszty

Instalacja gazowa w domu - projekt, montaż i koszty

Borys Sawicki 17 września 2026
Serwisant reguluje nowoczesną instalację gazową w domu. Na wyświetlaczu kotła widoczna jest temperatura 30.0.

Spis treści

Dobrze zaplanowana instalacja gazowa w domu daje wygodę, porządek i przewidywalne użytkowanie, ale tylko wtedy, gdy projekt, montaż i odbiór są zrobione bez skrótów. W praktyce największe znaczenie mają nie same rury, lecz trasa przewodów, wentylacja, próba szczelności i późniejsze przeglądy. Poniżej pokazuję, jak podejść do tematu rozsądnie, od decyzji o gazie aż po pierwsze uruchomienie.

Najważniejsze rzeczy do sprawdzenia przed montażem

  • Sprawdź, czy gaz z sieci jest realnie dostępny i czy nie generuje nieproporcjonalnie wysokich kosztów przyłącza.
  • Projekt zleć osobie z odpowiednimi uprawnieniami, bo to on decyduje o trasie przewodów, miejscu gazomierza i rozmieszczeniu urządzeń.
  • Nie prowadź instalacji przez pomieszczenia mieszkalne i nie planuj gazomierza w łazience albo przy źródłach iskier.
  • Uwzględnij próbę szczelności, protokół odbioru i coroczny przegląd instalacji oraz przewodów kominowych.
  • Budżet licz osobno dla przyłącza, instalacji wewnętrznej, kotłowni i formalności, bo to są różne koszyki kosztów.

Kiedy gaz ma sens, a kiedy lepiej się wstrzymać

Gaz jest rozsądnym wyborem przede wszystkim wtedy, gdy sieć przebiega blisko działki, a dom ma realne zapotrzebowanie na ogrzewanie, ciepłą wodę albo gotowanie. Przy takim układzie instalacja jest wygodna, małoobsługowa i dobrze wpisuje się w dom, w którym ktoś chce po prostu używać energii, a nie codziennie zajmować się źródłem ciepła. Ja patrzę na to bardzo prosto: jeśli gaz ma zasilać kilka odbiorników i nie wymaga długiego, drogiego przyłącza, zwykle da się go sensownie obronić.

Wstrzymałbym się natomiast wtedy, gdy sieć jest daleko, działka wymaga skomplikowanego przyłącza albo dom ma być bardzo energooszczędny i inwestor od początku planuje pompę ciepła z fotowoltaiką. W takich sytuacjach sam gaz nie jest zły, ale bilans kosztów i korzyści bywa słabszy niż na etapie wstępnych rozmów. Warto też od razu rozdzielić jedną rzecz: gazu z sieci i gazu płynnego nie powinno się stosować w jednym budynku, więc decyzję trzeba podjąć świadomie, a nie „na wszelki wypadek”.

Jeżeli już wiesz, że gaz ma sens, trzeba przejść do projektu i formalności, bo właśnie tam najłatwiej popełnić błąd, który potem wraca na etapie budowy.

Jak przygotować projekt i formalności

Ja zawsze zaczynam od projektu, nie od wyboru kotła. Dobrze przygotowany projekt pokazuje przebieg przewodów, miejsce urządzeń, wymagania wentylacyjne i sposób odcięcia dopływu gazu. To nie jest papier „dla urzędu”, tylko mapa odpowiedzialności dla wykonawcy i inwestora. Według praktyki opisywanej przez operatorów gazowych projekt powinien obejmować nie tylko samą trasę instalacji, ale też wszystkie odbiorniki gazu, czyli na przykład kocioł, kuchenkę czy podgrzewacz wody.

  • W nowym domu instalację najwygodniej włączyć w dokumentację budowlaną już na etapie projektu.
  • Przy istniejącym budynku zwykle potrzebujesz osobnego projektu, mapki poglądowej i opinii kominiarskiej, jeśli jest wymagana.
  • Prace powinny wykonać osoby z odpowiednimi uprawnieniami, a nie przypadkowy wykonawca „od wszystkiego”.
  • Jeśli dom ma być podłączony do sieci gazowej, operator zwykle wymaga później zgłoszenia gotowości instalacji do napełnienia gazem.

W praktyce największą różnicę robi nie sam podpis na projekcie, tylko to, czy instalator rozumie warunki techniczne budynku i potrafi przełożyć je na sensowny układ przewodów. Kiedy papierologia jest domknięta, montaż można prowadzić już bez improwizacji.

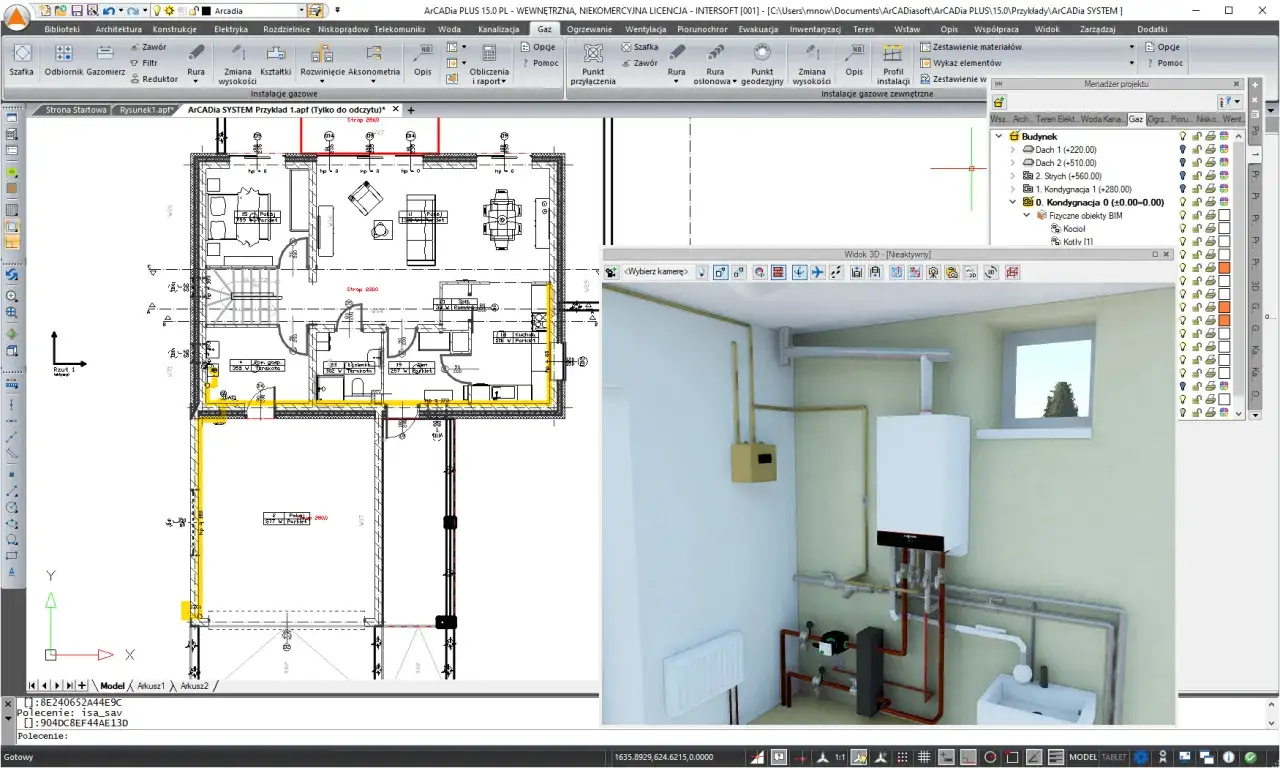

Projekt instalacji gazowej w domu, widok 2D i 3D z kotłem gazowym i rurami.

Jak przebiega montaż krok po kroku

Sam montaż warto rozbić na kilka prostych etapów, bo wtedy łatwiej wychwycić miejsca, w których coś może się rozjechać. Najpierw wyznacza się trasę przewodów i punkty odbioru gazu, a dopiero potem przechodzi do osadzania armatury i podłączania urządzeń.

  1. Wyznaczenie trasy instalacji i miejsc pod urządzenia.
  2. Montaż kurka głównego, szafki gazowej albo innego punktu odcięcia dopływu gazu.
  3. Ułożenie przewodów po wierzchu ścian, pod stropem albo w rozwiązaniu przewidzianym w projekcie.
  4. Instalacja gazomierza i armatury odcinającej.
  5. Podłączenie odbiorników gazu, na przykład kotła lub kuchenki.
  6. Próba szczelności, sporządzenie protokołu i przygotowanie do odbioru.

Warto przy tym pamiętać o jednej rzeczowej zasadzie: przewodów gazowych nie prowadzi się przez pomieszczenia mieszkalne, a ich trasa musi umożliwiać późniejszą kontrolę i serwis. To nie jest detal estetyczny, tylko kwestia bezpieczeństwa i dostępności w razie awarii. Samo ułożenie rur to jednak dopiero połowa zadania, bo równie ważne są elementy układu i ich lokalizacja.

Z czego składa się bezpieczny układ

Przy domowej instalacji gazowej najważniejsze są nie tylko rury, ale cały układ od odcięcia dopływu po urządzenie końcowe. Jeśli to wszystko jest logicznie rozplanowane, później znacznie łatwiej o bezpieczne użytkowanie i mniej problemów przy przeglądach.

Element Rola Na co zwrócić uwagę
Kurek główny Odcina dopływ gazu do budynku Powinien być łatwo dostępny, najlepiej na zewnątrz w wentylowanej szafce lub w miejscu przewidzianym przez projekt
Gazomierz Mierzy zużycie paliwa Nie powinien trafiać do łazienki, pokoju mieszkalnego ani w pobliże urządzeń iskrzących
Przewody wewnętrzne Transportują gaz do odbiorników Nie prowadzi się ich przez pokoje, a poziome odcinki powinny być poprowadzone z zachowaniem bezpiecznych odległości od innych instalacji
Armatura odcinająca Pozwala odłączyć pojedyncze urządzenie Musi umożliwiać serwis bez demontażu części instalacji
Wentylacja i komin Odprowadzają spaliny i dostarczają powietrze do spalania Urządzenia gazowe można montować tylko w pomieszczeniach spełniających wymagania wysokości, kubatury, wentylacji i odprowadzenia spalin

W praktyce pilnuję też prostych odległości: przy skrzyżowaniu z innymi przewodami gaz powinien być odsunięty co najmniej o 2 cm, a poziome odcinki instalacji mają iść minimum 10 cm powyżej innych instalacji. Gazomierz powinien znaleźć się w miejscu, które nie jest wilgotne, nie znajduje się przy palniku i daje się wygodnie odczytać. Taki porządek w projekcie i montażu znacznie ułatwia późniejszy odbiór.

Kiedy trasa i wyposażenie są już jasne, dopiero wtedy da się uczciwie policzyć budżet, a to zwykle jest moment, w którym inwestorzy zaczynają porównywać liczby zamiast samej idei.

Ile kosztuje montaż i co najbardziej podbija cenę

Największy błąd, jaki widzę przy wycenach, to wrzucanie wszystkiego do jednego worka. Instalacja wewnętrzna, przyłącze, kotłownia i formalności to osobne pozycje, więc ich koszt trzeba liczyć oddzielnie. Na rynku w 2026 roku orientacyjne widełki wyglądają zwykle tak:

Zakres Orientacyjny koszt Komentarz
Projekt instalacji 500–1200 zł Zależnie od złożoności budynku i zakresu opracowania
Szafka gazowa i osprzęt zewnętrzny 300–800 zł W praktyce zależy od wersji i wymagań miejsca montażu
Odbiór i formalne uruchomienie 100–200 zł To zwykle niewielka pozycja, ale obowiązkowa w całym procesie
Przyłącze gazowe do 15 m około 3588,70 zł netto + VAT Przykładowa stawka dużego operatora, każdy dodatkowy metr kosztuje więcej
Każdy kolejny metr przyłącza około 239,24 zł netto/m + VAT To właśnie długość przyłącza często winduje budżet
Materiały i robocizna instalacji wewnętrznej 100–170 zł/m Stawka zależy od trasy, liczby punktów i dostępności miejsca

Jeśli doliczysz kocioł kondensacyjny, komin, automatykę i prace w kotłowni, budżet szybko rośnie o kolejne kilka albo kilkanaście tysięcy złotych. W domach około 120 m2 kompletna instalacja z częścią grzewczą potrafi zamknąć się w przedziale rzędu 27–35 tys. zł, ale to już szerszy pakiet niż sama rura od gazomierza do kuchenki. Z mojego doświadczenia to właśnie tu pojawia się najwięcej rozczarowań, bo inwestor patrzy na cenę jednego elementu, a nie na cały system.

Na budowie i w wykończeniówce błędy kosztują jednak więcej niż sama materia, więc warto wiedzieć, czego unikać jeszcze przed wejściem ekipy.

Najczęstsze błędy, które potem wychodzą w praniu

Najdroższe pomyłki przy gazie nie dotyczą zwykle samej rury, tylko tego, co dzieje się wokół niej. Poprawki po tynkach, malowaniu i montażu zabudowy potrafią skomplikować całą inwestycję bardziej niż cena dodatkowego metra przewodu.

  • Układanie przewodów w miejscach, do których później nie ma dostępu.
  • Prowadzenie instalacji przez pokoje mieszkalne albo zamykanie jej w zabudowie bez dostępu serwisowego.
  • Brak miejsca na wentylację, komin lub prawidłowe podłączenie urządzeń gazowych.
  • Wstawienie gazomierza w łazience, przy licznikach elektrycznych albo zbyt blisko palników.
  • Dorabianie dodatkowych odbiorników poza projektem, bez aktualizacji dokumentacji.
  • Samowolne przeróbki po odbiorze, zwłaszcza przy armaturze i punktach odcięcia.

Najgorszy scenariusz to nie tylko nieszczelność, ale też konieczność kucia świeżo wykończonych ścian albo powrót do punktu wyjścia przed uruchomieniem gazu. Dlatego na etapie montażu wolę trzy razy sprawdzić układ niż później udowadniać, że „prawie się dało”. Po montażu nie można też odpuścić formalności, bo odbiór i przeglądy są częścią całego systemu.

Odbiór, próba szczelności i coroczne przeglądy

Po zakończeniu robót instalacja nie jest jeszcze gotowa do używania. Najpierw wykonuje się próbę szczelności, potem sporządza protokół odbioru, a dopiero później można uruchamiać dostawę gazu zgodnie z wymaganiami operatora. W praktyce oznacza to, że sama ekipa montażowa to nie wszystko - potrzebny jest też papier potwierdzający, że układ działa bezpiecznie.

GUNB przypomina, że stan techniczny instalacji gazowych i przewodów kominowych trzeba sprawdzać co najmniej raz w roku, a kontrola powinna obejmować także wentylację i drożność przewodów spalinowych. To nie jest formalność „na wszelki wypadek”, tylko element bezpieczeństwa całego domu. Jeśli przegląd wykaże nieprawidłowości, trzeba je usunąć od razu, a urządzeń z usterkami nie wolno dalej użytkować.

  • Po montażu przygotuj protokół próby szczelności.
  • Zadbaj o protokół odbioru i dokumenty wymagane przez operatora gazowego.
  • Sprawdzaj instalację, wentylację i kominy raz w każdym roku kalendarzowym.
  • Nie ignoruj drobnych objawów, takich jak zapach gazu, słaby ciąg czy niestabilna praca urządzeń.

Na końcu zostaje już tylko krótka lista kontroli, która oszczędza nerwy przy pierwszym uruchomieniu i w kolejnych sezonach grzewczych.

Co sprawdzić przed pierwszym odkręceniem gazu

  • Czy wykonanie zgadza się z projektem, a nie z „pomysłami na budowie”.
  • Czy masz podpisany protokół próby szczelności i protokół odbioru.
  • Czy gazomierz, kurek główny i armatura odcinająca są łatwo dostępne.
  • Czy wszystkie odbiorniki gazu znajdują się w dokumentacji i mają prawidłowe podłączenie.
  • Czy wentylacja i komin są sprawdzone, drożne i gotowe do pracy z urządzeniem gazowym.
  • Czy znasz termin pierwszego przeglądu i wiesz, kto ma go wykonać.

Jeśli dopniesz te punkty, instalacja gazowa staje się po prostu wygodnym, przewidywalnym elementem domu, a nie źródłem ciągłych poprawek. Ja zawsze wolę zatrzymać inwestycję na kilka godzin dłużej przed uruchomieniem niż wracać później do świeżo wykończonej kotłowni z koniecznością naprawiania tego, co dało się sprawdzić wcześniej.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Gaz ma największy sens wtedy, gdy sieć przebiega blisko działki, a dom ma realne zapotrzebowanie na ogrzewanie, ciepłą wodę lub gotowanie. Autor radzi wstrzymać się z decyzją, gdy przyłącze byłoby długie i drogie albo gdy budynek ma być bardzo energooszczędny i od początku planowana jest pompa ciepła z fotowoltaiką. W artykule podkreślono też, że gazu z sieci i gazu płynnego nie powinno się stosować w jednym budynku.

Projekt ma pokazywać trasę przewodów, miejsca urządzeń, wymagania wentylacyjne i sposób odcięcia dopływu gazu. Powinien obejmować także wszystkie odbiorniki, na przykład kocioł, kuchenkę czy podgrzewacz wody. W nowym domu najlepiej włączyć go do dokumentacji już na etapie projektu budowlanego, a w istniejącym budynku zwykle potrzebny jest osobny projekt i dodatkowe materiały formalne.

Najpierw wyznacza się trasę instalacji i miejsca pod urządzenia, potem montuje kurek główny lub szafkę gazową, układa przewody, instaluje gazomierz i armaturę odcinającą, a na końcu podłącza odbiorniki. Ostatnim etapem jest próba szczelności, sporządzenie protokołu i przygotowanie do odbioru. Przewodów nie prowadzi się przez pomieszczenia mieszkalne, a ich trasa musi umożliwiać kontrolę i serwis.

Artykuł rozdziela koszty na kilka osobnych części: projekt, szafkę gazową i osprzęt, odbiór oraz przyłącze i instalację wewnętrzną. Podano, że projekt kosztuje zwykle 500-1200 zł, odbiór 100-200 zł, a przyłącze do 15 m około 3588,70 zł netto plus VAT. Najmocniej budżet podbijają długość przyłącza, zakres kotłowni, komin, automatyka i liczba metrów instalacji wewnętrznej.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

wentylacja
gazomierz
szczelność
komin
przyłącze
Autor Borys Sawicki
Borys Sawicki
Nazywam się Borys Sawicki i od 13 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zrodziło się już w dzieciństwie, kiedy z pasją obserwowałem, jak powstają nowe budowle i jak można w kreatywny sposób urządzać przestrzenie. W mojej pracy staram się tłumaczyć złożone zagadnienia związane z architekturą oraz designem wnętrz, aby były one zrozumiałe dla każdego. Piszę o najnowszych trendach, praktycznych rozwiązaniach i inspiracjach, które mogą pomóc w realizacji marzeń o idealnym domu. Zawsze dokładam starań, aby moje artykuły były rzetelne, aktualne i przystępne. Wierzę, że dobrze zorganizowana wiedza oraz porównywanie różnych źródeł pozwala mi dostarczać wartościowych informacji, które ułatwiają podejmowanie decyzji w zakresie budownictwa i aranżacji wnętrz.
