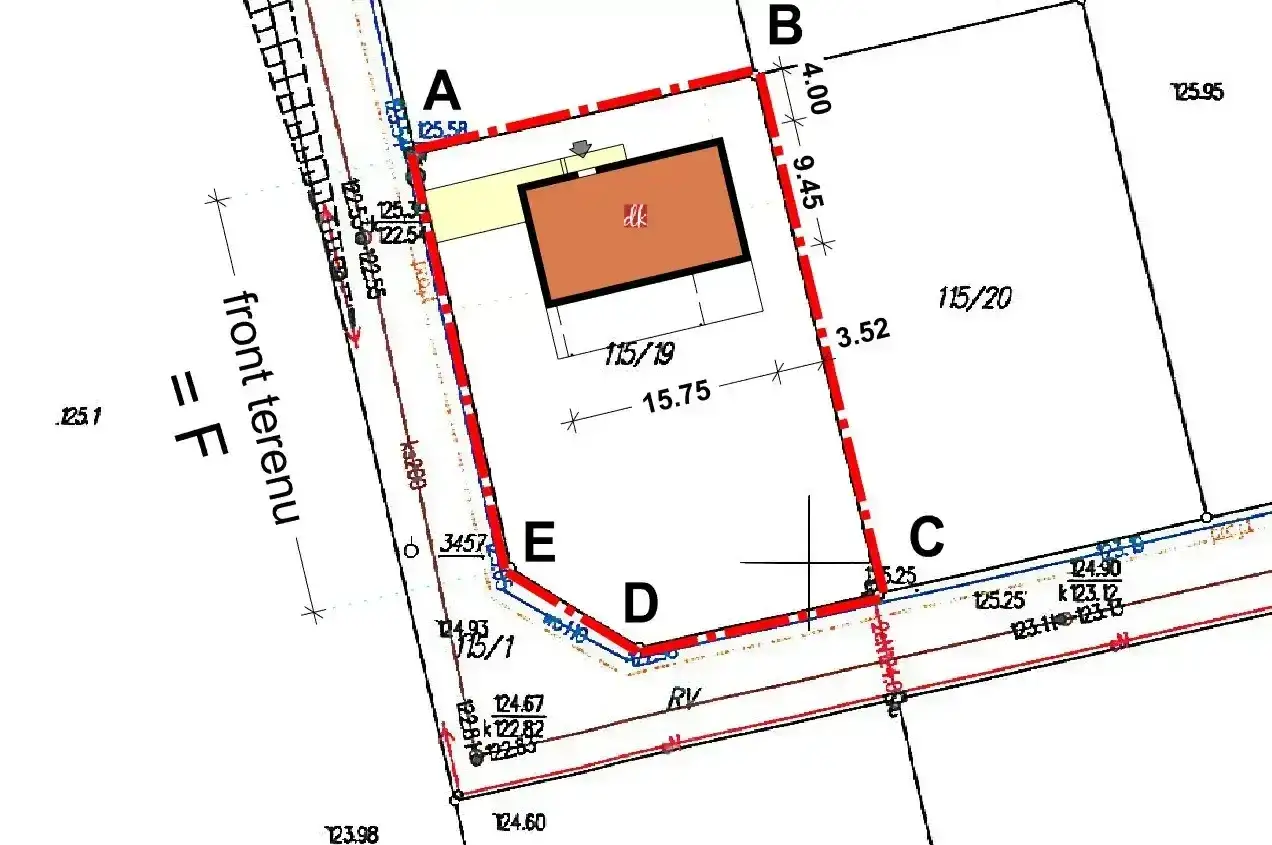

Budowa na własnej działce zaczyna się dużo wcześniej niż od wjazdu koparki. Najpierw trzeba sprawdzić, co wolno na gruncie, jakie dokumenty zaakceptuje urząd i czy parcela ma realne warunki do zabudowy. Formalność, od której zwykle zaczyna się legalna inwestycja, to pozwolenie na budowę, ale w praktyce o powodzeniu całego procesu decydują też plan miejscowy, warunki zabudowy, mapa do celów projektowych i prawo do dysponowania nieruchomością.
Najkrótsza droga do bezpiecznego startu inwestycji
- Najpierw sprawdzam, czy działka ma miejscowy plan zagospodarowania przestrzennego, a jeśli nie, czy da się uzyskać warunki zabudowy.
- Bez legalnego dostępu do drogi, sensownych parametrów działki i zgodności z przepisami projekt szybko utknie.
- Do wniosku zwykle potrzebuję projektu, oświadczenia o prawie do dysponowania nieruchomością, odpowiednich uzgodnień i czasem dodatkowych decyzji.
- Urząd ma co do zasady 65 dni na wydanie decyzji, ale brakujące dokumenty potrafią wydłużyć całą procedurę.
- W 2026 roku szczególnie ważny jest plan ogólny gminy, bo wpływa na możliwość uzyskania decyzji dla działki.
- Najwięcej problemów powstaje nie na etapie budowy, tylko przy źle sprawdzonej działce.

Co rozstrzyga, czy na działce można postawić dom
Jeżeli działka leży w obszarze objętym miejscowym planem zagospodarowania przestrzennego, to właśnie plan wyznacza zasady gry: przeznaczenie terenu, linię zabudowy, wysokość budynku, geometrię dachu, intensywność zabudowy czy wymagany udział zieleni. Gdy planu nie ma, potrzebna jest decyzja o warunkach zabudowy, czyli dokument, który pozwala ocenić, czy planowany dom pasuje do otoczenia i układu komunikacyjnego. Od 2026 roku trzeba patrzeć także na plan ogólny gminy, bo bez niego w wielu miejscach gmina nie wyda już nowej decyzji WZ po 1 lipca 2026 r.
W praktyce oznacza to jedno: sama własność gruntu nie wystarcza. Działka może być atrakcyjna wizualnie, ale jeśli nie ma zgodności z dokumentami planistycznymi, projekt trzeba będzie zmieniać albo całkiem odłożyć. Ja zawsze zaczynam od tego etapu, bo właśnie tutaj najłatwiej uniknąć kosztownego błędu. Gdy wiem, jakie są ramy formalne, dopiero przechodzę do samej działki.
Jak sprawdzam działkę, zanim zainwestuję w projekt
Na papierze wiele parceli wygląda dobrze. Dopiero po analizie wychodzi, że wąski front, brak dojazdu albo linia zabudowy ustawiają inwestycję pod ścianą. Dlatego przed projektem patrzę na grunt jak na układ kilku połączonych elementów, a nie tylko na metraż.
- Dostęp do drogi - bez legalnego dostępu do drogi publicznej urząd może zatrzymać sprawę, nawet jeśli sama lokalizacja wydaje się idealna.
- Kształt i wymiary - wąska albo nieregularna parcela często ogranicza bryłę domu, garaż, układ tarasu i odległości od granic.
- Media - prąd, woda, kanalizacja i gaz nie są obowiązkowe wszędzie, ale ich brak podnosi koszty i wydłuża przygotowanie inwestycji.
- Uwarunkowania gruntu - wysoki poziom wód, spadki terenu, słaba nośność albo grunty rolne i leśne potrafią zmienić prostą budowę w długi proces uzgodnień.
- Ograniczenia dodatkowe - strefy ochrony konserwatorskiej, obszary zalewowe, służebności i linie energetyczne to detale, które później bardzo mocno wpływają na projekt.
Na tym etapie ważne jest też sprawdzenie dokumentów własności i granic. Ja zwykle nie ufam samemu opisowi sprzedającego, tylko porównuję informacje z mapą i zapisami formalnymi. Dopiero po takim sprawdzeniu sens ma zamawianie projektu, bo projektant nie musi zgadywać, tylko pracuje na konkretnych danych.
Jakie dokumenty zwykle trafiają do wniosku
Komplet dokumentów zależy od rodzaju inwestycji, ale w praktyce większość problemów zaczyna się od braków formalnych. Poniżej zebrałem to, co przy budowie domu na działce pojawia się najczęściej.
| Dokument | Po co jest potrzebny | Na co zwracam uwagę |
|---|---|---|
| Wniosek inwestycyjny | Uruchamia całą procedurę w urzędzie | Musi być wypełniony zgodnie z danymi działki i inwestora |
| Projekt zagospodarowania działki i projekt architektoniczno-budowlany | Pokazuje, co dokładnie ma powstać i jak budynek wpisuje się w teren | W wersji papierowej zwykle przygotowuje się 3 egzemplarze, a w elektronicznej komplet składa się cyfrowo |
| Oświadczenie o prawie do dysponowania nieruchomością | Potwierdza, że inwestor może legalnie prowadzić roboty na danej działce | To nie jest tylko formalność, bo składa się je pod rygorem odpowiedzialności karnej |
| Zaświadczenie projektanta o uprawnieniach | Potwierdza, że projekt przygotowała osoba z odpowiednimi kwalifikacjami | Zaświadczenie musi być aktualne na dzień opracowania projektu |
| Warunki zabudowy | Są potrzebne, gdy dla terenu nie ma planu miejscowego | Bez tego dokumentu część działek nie przejdzie dalej |
| Opinia, uzgodnienie albo dodatkowa decyzja | Dotyczy terenów objętych dodatkowymi przepisami, na przykład ochroną konserwatorską | Tu najczęściej wychodzą niespodzianki, bo inwestor dowiaduje się o nich dopiero na końcu |
| Potwierdzenie opłaty | Występuje w wybranych przypadkach, gdy część domu ma służyć innym celom niż mieszkalne | Nie każdy inwestor będzie musiał je dołączać, ale warto to sprawdzić przed złożeniem |
Jeśli komplet jest przygotowany dobrze, urząd nie musi dopytywać o podstawy. To oszczędza czas i nerwy, a przy inwestycji na działce często oznacza różnicę między sprawnym startem a kilku tygodniami poprawek. Kiedy dokumenty są gotowe, zostaje już sama procedura w urzędzie.
Jak przebiega procedura i ile to zwykle trwa
Wniosek składa się do właściwego starostwa, urzędu miasta albo wojewody, jeśli działka leży na terenie o szczególnym statusie prawnym. Coraz częściej można to zrobić także online, przez rządowy portal do wniosków budowlanych, co upraszcza sam start sprawy. Dla inwestora ważniejsze od wygody jest jednak to, żeby wniosek był kompletny już przy pierwszym złożeniu.
- Sprawdzam, czy działka ma odpowiednie uwarunkowania planistyczne i czy potrzebna jest dodatkowa decyzja.
- Kompletuję projekt, mapy, oświadczenia i uzgodnienia branżowe.
- Składam wniosek w urzędzie właściwym dla lokalizacji działki.
- Czekam na weryfikację formalną i ewentualne wezwania do uzupełnienia.
- Po wydaniu decyzji i jej uprawomocnieniu mogę przejść do dalszych kroków przygotowawczych.
Urzędowy termin na wydanie decyzji wynosi co do zasady 65 dni kalendarzowych od złożenia kompletnego wniosku. Ten czas nie liczy się jednak idealnie od dnia do dnia, bo nie wchodzą do niego opóźnienia wynikające z braków formalnych, zawieszenia postępowania albo sytuacji niezależnych od organu. W praktyce to właśnie kompletność dokumentów decyduje o tym, czy sprawa idzie w tempie ustawowym, czy się przeciąga. I właśnie tu najczęściej pojawiają się błędy, które można było wyłapać wcześniej.
Najczęstsze błędy przy działce, które wywracają inwestycję
W mojej ocenie większość problemów nie bierze się z samego projektu, tylko z pośpiechu przy wyborze gruntu. Działka kupiona „na oko” potrafi później wygenerować miesiące opóźnień i kilka niepotrzebnych kosztów.
- Kupno bez sprawdzenia planu - jeśli teren ma ograniczenia planistyczne, projekt może w ogóle nie przejść.
- Założenie, że każda parcela ma dobry dojazd - brak legalnego dostępu do drogi to jeden z najbardziej bolesnych problemów formalnych.
- Ignorowanie linii zabudowy i parametrów z planu - wtedy projektant musi przerabiać dom, zamiast pracować nad jego funkcjonalnością.
- Pominięcie dodatkowych ograniczeń - konserwator zabytków, strefy zalewowe albo ochrona gruntów rolnych potrafią zaskoczyć nawet doświadczonych inwestorów.
- Brak porządku w dokumentach własności - współwłasność, służebność albo nieuregulowane granice działki komplikują całą ścieżkę.
- Zbyt późne zamówienie mapy i uzgodnień - wtedy cały harmonogram zaczyna się sypać, chociaż sama działka mogłaby być dobra.
Te błędy są szczególnie kosztowne, bo wychodzą zwykle wtedy, gdy pieniądze są już wydane na zaliczkę, projekt albo pierwsze uzgodnienia. Dlatego przy działce nie patrzę wyłącznie na cenę za metr, tylko na to, czy grunt naprawdę daje się bezpiecznie wprowadzić w proces budowlany.
Działka, która przechodzi ten test, rzadko zatrzymuje budowę na starcie
Przed zakupem lub zleceniem projektu sprawdzam cztery rzeczy: zgodność z dokumentami planistycznymi, legalny dojazd, stan prawny gruntu i dodatkowe ograniczenia techniczne. To prosta lista, ale właśnie ona najczęściej oddziela działkę wygodną od tej, która będzie wymagała ciągłych korekt.
- Jeżeli teren ma plan miejscowy, czy jego zapisy realnie pozwalają postawić taki dom, jaki planuję.
- Jeżeli planu nie ma, czy gmina może wydać decyzję WZ w obecnym stanie prawnym.
- Czy działka ma dojazd, media i warunki terenowe, które nie wywrócą budżetu.
- Czy nie ma ukrytych ograniczeń, które pojawią się dopiero po wejściu projektanta lub geodety.
Jeżeli któreś z tych pól jest niejasne, lepiej wyjaśnić je przed podpisaniem umowy niż później poprawiać projekt, składać nowe wnioski i czekać kolejne tygodnie. Na rynku działek to właśnie takie pozornie drobne detale najczęściej robią największą różnicę.
