Stan deweloperski domu - co obejmuje, a co zostaje po Twojej stronie

Diana Chmielewska 8 sierpnia 2026
Wizualizacja mieszkania w stanie deweloperskim: sypialnia, łazienka, salon z aneksem kuchennym i jadalnią.

Spis treści

Sam stan deweloperski nie oznacza jeszcze domu gotowego do zamieszkania. To etap, w którym bryła jest już zamknięta, instalacje są rozprowadzone, a wnętrza czekają na końcowe wykończenie, ale na działce wciąż mogą zostać media, podjazd, ogrodzenie czy odwodnienie. W praktyce właśnie tu najłatwiej pomylić się w budżecie i zakresie prac, dlatego warto wiedzieć, co naprawdę obejmuje ten etap i czego nie wolno dopowiadać sobie „na oko”.

Najważniejsze rzeczy, które warto sprawdzić przed decyzją

  • Nie ma jednej ustawowej definicji tego standardu, więc zakres trzeba czytać w umowie, a nie tylko w opisie oferty.
  • W domu na tym etapie zwykle są okna, drzwi zewnętrzne, tynki, wylewki i podstawowe instalacje, ale bez finalnego wykończenia.
  • Na działce kluczowe są media, dojazd, warunki gruntu, odwodnienie i zgodność z MPZP albo warunkami zabudowy.
  • Najczęstsze dopłaty pojawiają się przy uzbrojeniu terenu, pracach ziemnych i elementach zewnętrznych, takich jak taras czy podjazd.
  • W 2026 roku budowa domu do tego etapu najczęściej mieści się w widełkach ok. 5,5-6,1 tys. zł/m² przy typowych rozwiązaniach.

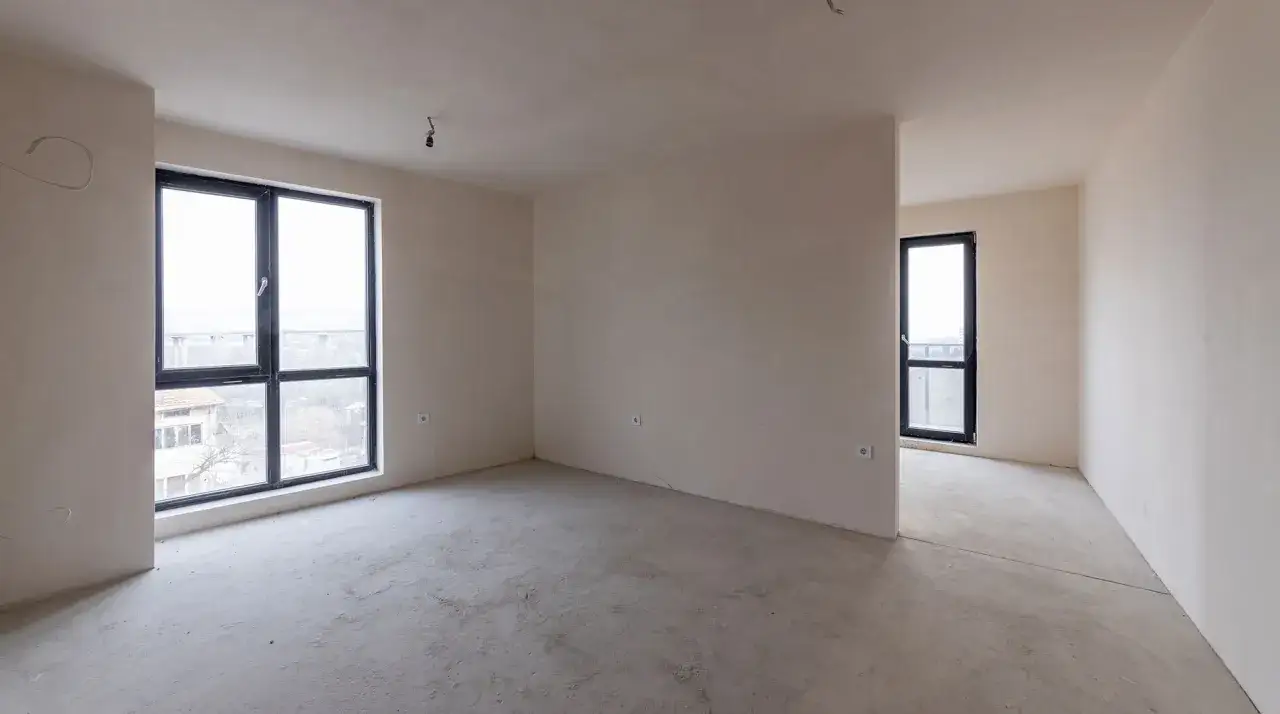

Puste pomieszczenie w stanie deweloperskim, z betonową podłogą i niepomalowanymi ścianami. Duże okna wpuszczają światło.

Co zwykle obejmuje standard wykończenia domu

Najkrócej mówiąc, chodzi o budynek przygotowany do dalszych prac wykończeniowych, ale jeszcze niegotowy do wprowadzenia się. Jak przypomina Murator, nie ma jednej sztywnej definicji, więc to, co otrzymujesz, trzeba zawsze czytać przez pryzmat umowy, a nie samego hasła z ogłoszenia.

Z mojego doświadczenia największe nieporozumienia dotyczą nie ścian, ale tego, co dzieje się na styku budynku i działki. Dla jednego inwestora „gotowe” oznacza tylko zamkniętą bryłę, dla innego także elewację, podjazd i podstawowe uporządkowanie terenu. I właśnie dlatego warto rozdzielić zakres wewnątrz domu od robót zewnętrznych.

Element Zwykle jest Zwykle nie ma Dlaczego to ważne
Okna i drzwi zewnętrzne Tak Drzwi wewnętrzne i zabudowy Budynek jest zamknięty, ale nadal wymaga dalszych prac w środku.
Tynki i wylewki Tak Gładzie, malowanie i podłogi To baza pod wykończenie, a nie gotowa aranżacja.
Instalacje Rozprowadzone przewody i podejścia Osprzęt, biały montaż i dekoracyjne elementy Łatwiej zaplanować koszt końcowy, jeśli zakres jest opisany precyzyjnie.
Ogrzewanie Zależnie od umowy i projektu Nie zawsze kompletne urządzenia końcowe Trzeba sprawdzić, czy chodzi o samą instalację, czy także źródło ciepła.
Roboty zewnętrzne Czasem częściowo Taras, podjazd, ogrodzenie i ogród To jeden z najczęstszych punktów dodatkowych kosztów na działce.

Najwięcej uwagi poświęcam elewacji, ogrzewaniu i otoczeniu domu. Jedna oferta zakłada tylko zamkniętą i otynkowaną bryłę, inna dorzuca także część prac wokół budynku. Dlatego ten etap zawsze trzeba opisywać konkretnie, punkt po punkcie, a nie jednym ogólnym zdaniem.

Gdy ten zakres jest już jasny, można sensownie przejść do samej działki, bo to ona często przesądza o tym, czy inwestycja będzie przewidywalna, czy zacznie generować niespodzianki.

Co na działce trzeba dopiąć przed startem

Na papierze działka może wyglądać dobrze, a w praktyce wymagać drogich przygotowań. Dla mnie właśnie tu zaczyna się prawdziwa kalkulacja, bo grunt, dojazd i media potrafią zmienić budżet mocniej niż niewielka korekta projektu domu.

Co sprawdzić Po co to robić Co grozi przy pominięciu
MPZP albo warunki zabudowy Żeby wiedzieć, co wolno zbudować i w jakiej formie Ryzyko projektu, którego nie da się zrealizować bez zmian
Dostęp do drogi publicznej Żeby zapewnić legalny dojazd i możliwość organizacji budowy Problemy z pozwoleniem, dostawami i późniejszym użytkowaniem
Media i uzbrojenie Żeby oszacować koszt prądu, wody, kanalizacji i ewentualnie gazu Dodatkowe wydatki i opóźnienia, czasem liczone w miesiącach
Warunki gruntowe Żeby dobrać fundamenty i uniknąć problemów z wodą Droższe prace ziemne, zmiany konstrukcyjne i kłopoty z odwodnieniem
Granice działki i służebności Żeby nie wejść w spór z sąsiadem lub w strefę ograniczeń Korekty sytuowania domu, ogrodzenia albo przyłączy
Spadek terenu i odwodnienie Żeby zaplanować poziomy posadzki, podjazd i odpływ wody Podtapianie, błoto przy domu i droższe prace porządkowe

Jeśli działka jest tańsza tylko dlatego, że nie ma mediów albo ma trudny grunt, ta oszczędność szybko znika. W praktyce lepiej wydać więcej na lepszy grunt i prostsze warunki niż oszczędzać na starcie, a później dopłacać za każdą kolejną „niespodziankę” na budowie.

Gdy te elementy są już poukładane, można sensownie rozpisać sam proces prowadzący od pustej parceli do domu, który nadaje się do dalszego wykańczania.

Jak wygląda droga od pustej działki do zamkniętej bryły

Ten etap zwykle nie dzieje się liniowo. Najpierw trzeba potwierdzić warunki zabudowy i sprawdzić grunt, potem wchodzi geodeta, a dopiero później prace ziemne, fundamenty i kolejne warstwy domu. Jeśli grunt jest słaby albo teren podmokły, harmonogram wydłuża się nie dlatego, że ktoś pracuje wolno, tylko dlatego, że technicznie nie da się tego przyspieszyć bez ryzyka.

  1. Analiza działki - sprawdzam MPZP lub warunki zabudowy, dostęp do drogi i możliwość doprowadzenia mediów.
  2. Badanie gruntu - bez tego łatwo źle dobrać fundamenty i niedoszacować odwodnienia.
  3. Wytyczenie budynku - geodeta pokazuje, gdzie dom faktycznie ma stanąć na parceli.
  4. Fundamenty i izolacje - to moment, w którym widać, czy działka wymaga dodatkowych prac ziemnych.
  5. Bryła, dach i zamknięcie budynku - ściany, strop, okna i drzwi zewnętrzne tworzą już realny dom.
  6. Instalacje i prace wewnętrzne - elektryka, wod-kan, ogrzewanie, tynki i wylewki prowadzą do etapu dalszego wykończenia.
  7. Roboty wokół domu - przyłącza, odwodnienie, niwelacja terenu i dojścia często zamykają dopiero całą inwestycję na działce.

W technologii tradycyjnej taki proces zwykle trwa dłużej niż w prefabrykacji. Dom murowany z generalnym wykonawcą najczęściej wymaga około kilku do kilkunastu miesięcy, a prefabrykacja potrafi wyraźnie skrócić ten czas. Różnica jest spora, ale tylko wtedy, gdy działka nie wymusza dodatkowych poprawek i nie trzeba walczyć z gruntem.

To dobry moment, żeby odróżnić sam etap budowy od wykończenia, bo wiele osób wrzuca te pojęcia do jednego worka.

Czym różni się od wykończenia pod klucz

Najprościej: w standardzie deweloperskim dostajesz bazę, a przy wykończeniu pod klucz - wnętrze gotowe do życia. W teorii brzmi to prosto, ale w praktyce różnice bywają ogromne, zwłaszcza w łazience, kuchni i na styku domu z działką.

Zakres Standard deweloperski Pod klucz Praktyczny komentarz
Ściany i sufity Tynki, czasem przygotowanie pod dalsze prace Gładzie, malowanie i gotowy efekt Różnica jest widoczna od razu po wejściu do środka.
Podłogi Wylewki Panele, płytki, deski lub inne warstwy wykończeniowe To jeden z największych kosztów po stronie inwestora.
Łazienka Instalacje i przygotowane podejścia Armatura, ceramika, zabudowy i gotowe powierzchnie Tu najłatwiej o niedoszacowanie budżetu.
Kuchnia Zwykle brak zabudowy Meble, blaty i sprzęt według ustalonego zakresu W wielu ofertach to właśnie kuchnia najbardziej podnosi końcowy koszt.
Otoczenie domu Częściowo lub wcale Zależnie od umowy, ale często nadal osobno Podjazd, taras i ogród nie zawsze są w cenie, nawet jeśli marketing sugeruje inaczej.

W domach jednorodzinnych to szczególnie ważne, bo ogród, ogrodzenie i dojście do budynku często są traktowane jak osobny projekt. Na papierze wszystko może wyglądać podobnie, a finalnie zakres prac i koszt będą zupełnie inne. Dlatego ja zawsze pytam nie tylko o wnętrze, ale też o teren wokół domu.

Kiedy ten podział jest już jasny, łatwiej przejść do pieniędzy, a właśnie budżet najczęściej decyduje o tempie całej inwestycji.

Ile pieniędzy i czasu trzeba dziś założyć

Według danych Sekocenbud średni koszt budowy domu w 2026 roku przy metodzie zleconej i standardowych rozwiązaniach oscyluje wokół 5,5-6,1 tys. zł/m². To daje sensowne orientacyjne widełki, jeśli patrzymy na sam budynek doprowadzony do tego etapu, bez wykończenia pod klucz i bez wydatków związanych z samą działką.

Metraż domu Orientacyjny koszt budowy Co z tego wynika
80 m² ok. 425-465 tys. zł Najłatwiej utrzymać kontrolę nad budżetem, jeśli bryła jest prosta.
100 m² ok. 550-610 tys. zł To dziś jeden z najczęściej rozważanych wariantów dla małej rodziny.
120 m² ok. 700-760 tys. zł Tu już każda zmiana materiału lub instalacji daje wyraźną różnicę w kosztach.
150 m² ok. 900-975 tys. zł Przy większym metrażu najważniejsza staje się dyscyplina projektowa.

Do tego trzeba doliczyć wydatki, które często umykają na etapie pierwszych kalkulacji: uzbrojenie działki, geotechnikę, projekt, formalności, ogrodzenie tymczasowe i prace ziemne. Sama opinia geotechniczna to zwykle około 1,5-3,5 tys. zł, a przyłącze prądu dla domu jednorodzinnego najczęściej zamyka się w kilku tysiącach złotych, choć przy trudniejszym dostępie do sieci koszt może być wyższy.

Jeśli chodzi o czas, najwięcej zależy od technologii i przygotowania działki. Przy uporządkowanym gruncie i sprawnych ekipach dom murowany zbliża się do tego etapu zwykle w okolicach dziewięciu miesięcy, a prefabrykacja potrafi zejść do kilku miesięcy. To jednak działa tylko wtedy, gdy inwestor nie musi w połowie drogi zmieniać założeń.

Właśnie takie zmiany i niedopowiedzenia najczęściej tworzą później niepotrzebne koszty, więc warto je wyłapać wcześniej.

Najczęstsze błędy, które podbijają koszt i stres

Najwięcej problemów nie wynika z samej budowy, tylko z tego, że ktoś za późno zauważa, czego nie uwzględnił. Tu naprawdę lepiej być przesadnie dokładnym niż „jakoś to będzie”.

  • Mylenie zakresu z ogólnym hasłem reklamowym - bez szczegółowego opisu łatwo uznać, że dom ma więcej niż faktycznie ma.
  • Brak specyfikacji materiałów - dwa podobne tynki, dwa różne standardy izolacji i dwie zupełnie inne ceny.
  • Pomijanie kosztów działki - media, odwodnienie i roboty ziemne potrafią zjeść część budżetu przeznaczonego na sam dom.
  • Brak rezerwy finansowej - bez bufora 10-15% inwestycja zaczyna się sypać przy pierwszej zmianie cen lub technologii.
  • Odkładanie otoczenia domu na później - podjazd, taras i ogród warto zaplanować wcześniej, bo wpływają na poziomy terenu i odwodnienie.
  • Brak odbiorów i dokumentacji - jeśli nie ma protokołów, później trudniej wyegzekwować poprawki.

Ja zawsze sprawdzam, czy to, co „jest w cenie”, ma rozpisany konkretny zakres. W praktyce jedna nieprecyzyjna pozycja może oznaczać kilka albo kilkanaście tysięcy złotych dopłaty, a przy większej działce nawet więcej. I właśnie dlatego warto czytać umowę tak, jakby każda luka miała kosztować.

Na koniec zostaje jeszcze jedna rzecz, która często decyduje o spokoju inwestora bardziej niż sam projekt domu.

Na co patrzeć w umowie, zanim uznasz temat za zamknięty

Jeśli planujesz zakup domu w tym standardzie albo zlecasz budowę na własnej działce, nie skupiaj się wyłącznie na metrażu i cenie za metr. Największą różnicę robi precyzyjny zakres robót, bo to on mówi, czy budżet jest naprawdę zamknięty, czy tylko wygląda na zamknięty.

  • Sprawdź, czy umowa rozdziela prace wewnątrz domu od robót na działce.
  • Poproś o listę materiałów, parametrów i standardów wykonania.
  • Ustal, kto odpowiada za przyłącza, geodetę, odbiory i formalności.
  • Wpisz termin realizacji oraz warunki odbioru każdego etapu.
  • Dopytaj o to, czego nie obejmuje oferta: taras, podjazd, ogrodzenie, ogród, oświetlenie zewnętrzne.

W dobrze przygotowanej inwestycji działka, media i zakres robót są opisane równie precyzyjnie jak sam dom. Jeśli to masz poukładane, łatwiej kontrolować koszty, uniknąć konfliktów z wykonawcą i rozsądnie zaplanować wykończenie. A właśnie o to chodzi przy domu przygotowanym do dalszych prac: ma być solidną bazą, nie źródłem niespodzianek.

FAQ - Najczęstsze pytania

Zwykle są już okna, drzwi zewnętrzne, tynki, wylewki i rozprowadzone instalacje. Najczęściej nie ma jeszcze gładzi, malowania, podłóg, drzwi wewnętrznych, pełnego białego montażu ani wykończenia kuchni. Część ofert obejmuje też elementy zewnętrzne tylko w ograniczonym zakresie, więc zakres trzeba czytać w umowie punkt po punkcie.

Najważniejsze są MPZP albo warunki zabudowy, legalny dostęp do drogi publicznej, możliwość doprowadzenia mediów, warunki gruntowe, granice działki, służebności oraz spadek terenu i odwodnienie. To właśnie te elementy najczęściej decydują o dopłatach do prac ziemnych i przyłączy.

W artykule wskazane są przede wszystkim uzbrojenie działki, geotechnika, przyłącza, prace ziemne, ogrodzenie tymczasowe oraz roboty zewnętrzne, takie jak podjazd czy taras. Sama opinia geotechniczna to zwykle około 1,5-3,5 tys. zł, a przyłącze prądu najczęściej kosztuje kilka tysięcy złotych. Warto też mieć rezerwę 10-15% na zmiany i niespodzianki.

Stan deweloperski daje bazę do dalszych prac, a pod klucz oznacza wnętrze gotowe do zamieszkania. Różnica dotyczy zwłaszcza ścian, podłóg, łazienki i kuchni: w pierwszym wariancie są zwykle tynki, wylewki i instalacje, a w drugim dochodzą gładzie, malowanie, okładziny, armatura i zabudowy.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

stan deweloperski
działka
uzbrojenie
fundamenty
odwodnienie
Autor Diana Chmielewska
Diana Chmielewska
Nazywam się Diana Chmielewska i od 15 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zrodziło się z chęci tworzenia przestrzeni, które są zarówno funkcjonalne, jak i estetyczne. Lubię dzielić się wiedzą na temat najnowszych trendów w aranżacji wnętrz oraz praktycznych rozwiązań budowlanych, które mogą ułatwić życie codzienne. W swojej pracy stawiam na rzetelność i przejrzystość informacji. Staram się dokładnie sprawdzać źródła, porównywać różne podejścia i upraszczać złożone zagadnienia, aby były zrozumiałe dla każdego. Moim celem jest dostarczenie użytecznych, dokładnych i aktualnych treści, które pomogą czytelnikom w podejmowaniu świadomych decyzji dotyczących budowy i aranżacji ich przestrzeni.
