Remont kuchni rzadko zaczyna się od wyboru frontów. Najpierw trzeba ustalić zakres prac, kolejność działań i budżet, bo właśnie tu najłatwiej popełnić kosztowny błąd: zamówić meble przed sprawdzeniem instalacji albo zmienić układ pomieszczenia bez planu. Poniżej rozpisuję, jak podejść do tematu tak, żeby kuchnia była wygodna, trwała i policzona jeszcze przed wejściem ekipy.
Najpierw plan, potem zakupy i ekipa
- Ustal zakres remontu jeszcze przed pierwszymi zakupami, bo od tego zależy koszt, czas i kolejność prac.
- Załóż rezerwę 10-15 procent na niespodzianki, które w kuchni pojawiają się wyjątkowo często.
- Projekt oprzyj na układzie stref, a nie na samym wyglądzie mebli czy kolorze frontów.
- Instalacje sprawdź wcześniej, zwłaszcza gdy planujesz zmianę położenia zlewu, płyty albo gniazdek.
- Materiały dobieraj do sposobu używania kuchni, bo estetyka bez odporności szybko przestaje mieć znaczenie.
- Na końcu dopnij terminy dostaw i zakres umowy, żeby uniknąć przestojów i dopłat.
Remont kuchni od czego zacząć, żeby nie zablokować sobie prac
Ja zaczynam od odpowiedzi na trzy pytania: czy zmieniam tylko wygląd, czy też układ; które instalacje zostają; i czy kuchnia ma działać w tym samym miejscu, czy od nowa. To od razu pokazuje, czy mówimy o odświeżeniu, remoncie częściowym, czy pełnym remoncie z kuciem ścian. W praktyce właśnie ten wybór decyduje o kosztach, czasie i tym, ile rzeczy da się zamówić z wyprzedzeniem.
- Jeśli zostawiasz obecny układ, łatwiej ograniczyć koszty i skrócić czas prac.
- Jeśli przenosisz zlew, płytę albo gniazda, projekt musi być dokładniejszy, bo instalacje stają się częścią remontu.
- Jeśli kuchnia jest w starym mieszkaniu, nie zakładaj z góry, że pod tynkiem i podłogą wszystko jest w dobrym stanie.
- Jeśli remont ma być szybki, ustal z góry, czy kuchnia będzie wyłączona z użycia na kilka dni, czy na kilka tygodni.
Ja zawsze polecam też zwykłą kartkę albo arkusz z czterema rzeczami: wymiarami pomieszczenia, listą sprzętów, zakresem prac i terminem, w którym kuchnia ma wrócić do użytku. Gdy ten szkic istnieje, łatwiej przejść do pieniędzy, bo budżet opiera się na faktach, a nie na domysłach.
Kiedy zakres jest już jasny, można policzyć wydatek bez zgadywania, a to prowadzi prosto do drugiego filaru całego remontu, czyli budżetu.
Budżet, który nie rozsypie się po pierwszej wycenie
W 2026 roku kuchnia potrafi zaskoczyć bardziej niż inne pomieszczenia, bo duża część wydatku chowa się w elementach, których na pierwszy rzut oka nie widać. Najczęściej płacisz za meble, blat, AGD i robociznę, a nie za same płytki. Ja przyjmuję prostą zasadę: do wyceny dodaj 10-15 procent rezerwy, bo w kuchni niemal zawsze dochodzi jakiś dodatkowy punkt elektryczny, zawór, wyrównanie ściany albo poprawka wentylacji.
| Zakres | Co zwykle obejmuje | Orientacyjny budżet |
|---|---|---|
| Odświeżenie | Malowanie, drobne naprawy, wymiana części osprzętu, czasem nowe oświetlenie | 25 000-35 000 zł |
| Remont standardowy | Nowe meble, część instalacji, wykończenie ścian i podłóg, wymiana sprzętów | 40 000-55 000 zł |
| Remont kompleksowy | Zmiana układu, instalacji i pełna zabudowa z lepszym wyposażeniem | 60 000-80 000 zł i więcej |
W małej kuchni w bloku pełna wymiana wyposażenia potrafi wejść w okolice kilku dziesiątek tysięcy złotych, a przy większym wnętrzu i zabudowie na wymiar kwota rośnie szybko. Dlatego nie zaczynam od zakupów, tylko od widełek, które da się obronić w realnym koszcie. Z takim budżetem łatwiej przejść do projektu i uniknąć planu, który na papierze wygląda dobrze, a w praktyce nie mieści się w portfelu.

Projekt kuchni zaczyna się od układu, nie od koloru frontów

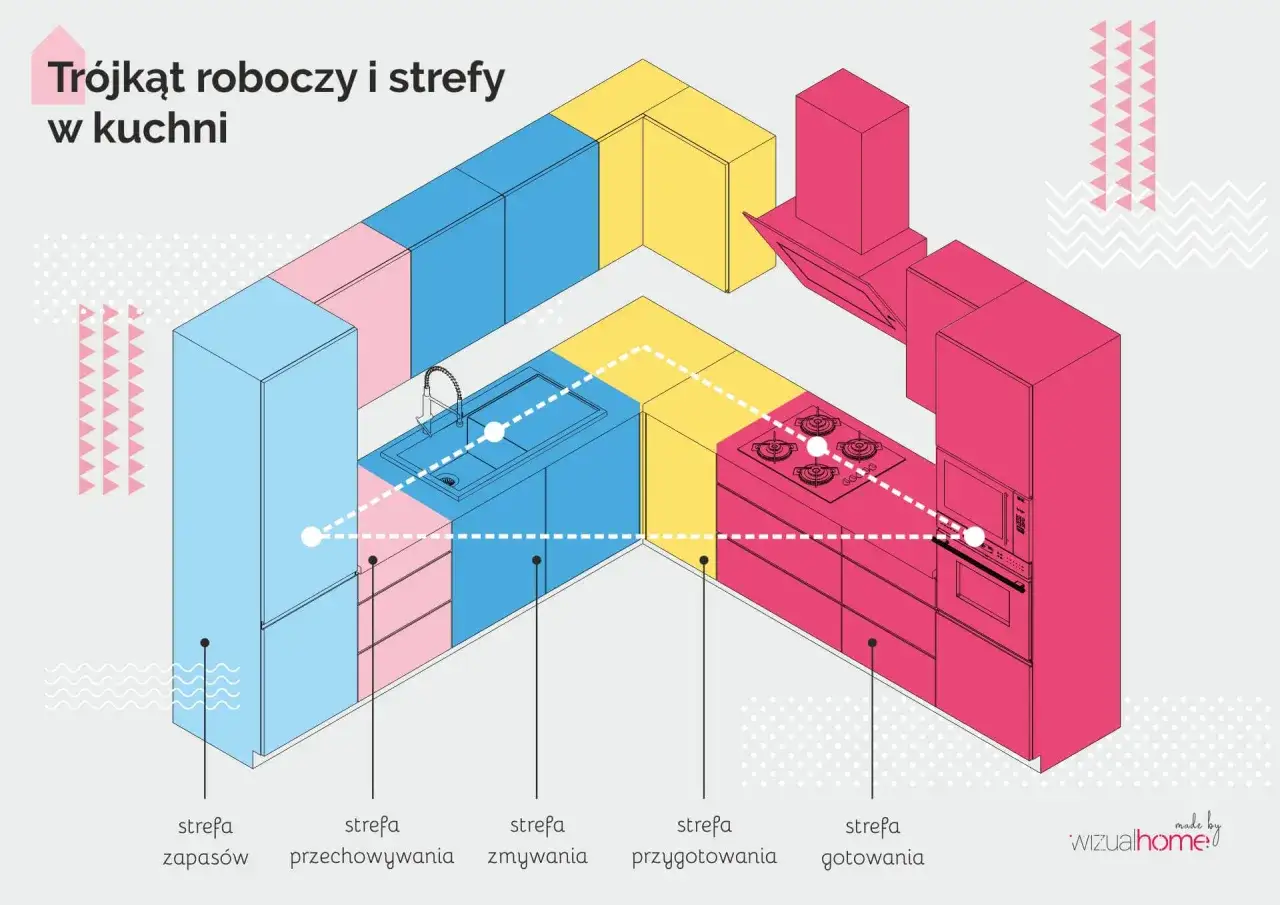

Przy projektowaniu kuchni patrzę najpierw na tzw. trójkąt roboczy: lodówkę, zlew i płytę grzewczą. W praktyce sensowne odległości między tymi punktami to zwykle około 120-210 cm, a suma boków trójkąta powinna mieścić się mniej więcej w granicach 4-8 m. To nie jest sztywna norma z linijką w ręku, ale bardzo dobra baza, zwłaszcza jeśli kuchnia ma być wygodna przy codziennym gotowaniu.
- W kuchni jednoliniowej trójkąt zamienia się w ciąg roboczy, więc kluczowy staje się sensowny odcinek blatu między zlewem a płytą.
- W układzie w literę L zwykle łatwiej zachować ergonomię bez nadmiaru przejść i bez marnowania narożnika.
- Wyspę planuj tylko wtedy, gdy po jej ustawieniu zostaje realne przejście, a nie ciasny korytarz.
- Nie ustawiaj lodówki tuż przy piekarniku ani płyty przy oknie, jeśli da się tego uniknąć.
Ja myślę o kuchni jak o małej trasie pracy: wyjmuję produkt, odkładam, myję, przygotowuję i gotuję. Jeśli ten ruch jest płynny, kuchnia po prostu działa lepiej. Kiedy układ jest przemyślany, można bezpiecznie przejść do instalacji, bo to one decydują, gdzie wszystko naprawdę stanie.
Instalacje sprawdza się przed wyborem frontów
Ja nie zamawiam frontów, dopóki ktoś nie sprawdzi elektryki, wody, kanalizacji, gazu i wentylacji. Jeśli planujesz zmiany, najpierw schodzi stara zabudowa, potem idą przeróbki instalacji, następnie wyrównanie ścian i podłóg, a dopiero na końcu wykończenie oraz montaż mebli. W kuchni szczególnie ważne jest, by prace mokre i kucie zamknąć przed etapem, który łatwo zniszczyć albo zabrudzić.
- Demontaż starej zabudowy, sprzętów i osprzętu.
- Przeróbki instalacji elektrycznej, wodnej, kanalizacyjnej, gazowej i wentylacyjnej.
- Naprawa, wyrównanie i przygotowanie ścian oraz podłóg.
- Wykończenie powierzchni, czyli tynki, farby, płytki lub inne okładziny.
- Montaż mebli, blatu, AGD i osprzętu.
Przy podłogach zawsze sprawdzam zalecenia producenta, bo przy panelach i niektórych systemach montażu kolejność może się różnić. Z gazem i wentylacją nie ma miejsca na improwizację, dlatego te elementy powinny być uzgodnione z fachowcem, zanim pojawi się zamówienie na zabudowę. Dopiero wtedy można wybrać materiały bez ryzyka, że za tydzień trzeba będzie coś pruć od nowa.
Materiały i zabudowa, które naprawdę się sprawdzają
Najwięcej błędów widzę wtedy, gdy ktoś wybiera materiały wyłącznie na podstawie wyglądu w sklepie. Kuchnia ma być odporna na wilgoć, tłuszcz, uderzenia i częste otwieranie szafek, więc liczy się nie tylko kolor, ale też sposób użytkowania. Z mojego doświadczenia lepiej dopłacić do solidnych prowadnic, zawiasów i blatu niż do efektownego detalu, który po roku zaczyna przeszkadzać.
| Element | Co zwykle wybieram | Dlaczego to działa |
|---|---|---|
| Fronty | Laminat albo lakierowany MDF | Laminat jest bardziej odporny i budżetowy, MDF daje gładszy i bardziej dopracowany efekt. |
| Blat | Laminat premium, drewno, spiek lub kamień | Wybór zależy od intensywności użytkowania, budżetu i tego, czy blat ma znosić dużo pracy. |
| Podłoga | Gres albo wodoodporne panele | Muszą znosić wodę, brud i częste mycie, bo kuchnia jest pod tym względem bezlitosna. |
| Oświetlenie | LED nad blatem i światło ogólne | Bez dobrego światła kuchnia bywa ładna tylko na zdjęciu, a w użyciu po prostu męczy. |
Jeśli zamawiasz zabudowę na wymiar, zrób to wcześnie. Na meble i blat zwykle czeka się tygodniami, więc wykończenie ścian i podłogi nie może poprzedzać projektu o kilka decyzji do przodu. Dzięki temu finalny montaż przebiega sprawnie, a nie w trybie ciągłych poprawek.
Kiedy materiały są już wybrane, najłatwiej przeoczyć rzeczy, które później najbardziej podbijają koszt, więc właśnie temu warto poświęcić osobną uwagę.
Błędy, które najczęściej podbijają koszt i psują efekt
W kuchni najdroższe są błędy, które wychodzą po montażu. Jeżeli poprawiasz je po fakcie, płacisz drugi raz za tę samą pracę, a czasem także za zniszczone materiały. Ja szczególnie uważam na sześć rzeczy:
- zaczynanie od płytek i frontów zamiast od projektu oraz instalacji,
- zbyt małą liczbę gniazdek nad blatem i przy sprzętach AGD,
- ustawienie lodówki obok piekarnika lub płyty bez sensownej przerwy,
- brak miejsca na roboczy blat między zlewem a strefą gotowania,
- ignorowanie wentylacji i oświetlenia nad blatem,
- brak buforu w budżecie oraz w terminach dostaw.
To są błędy, które nie wyglądają groźnie na etapie planu, ale po montażu potrafią naprawdę utrudnić codzienne korzystanie z kuchni. Właśnie dlatego lepiej sprawdzać je wcześniej niż ratować się kompromisem, gdy wszystko jest już przykręcone. Zostaje jeszcze ostatni etap: dopięcie szczegółów z ekipą i przygotowanie się na sam start prac.
Trzy decyzje, które warto zamknąć przed pierwszym dniem prac
Przed podpisaniem umowy domykam trzy rzeczy: dokładny zakres prac, terminy dostaw i sposób odbioru. Bez tego łatwo o nieporozumienia, zwłaszcza gdy kilka osób robi jednocześnie elektrykę, hydraulikę, montaż mebli i zamówienie blatu. To też moment, w którym warto przygotować tymczasową kuchnię, choćby z czajnikiem, płytą turystyczną i jedną wolną szafką na podstawowe rzeczy.
- Spisz dokładne wymiary i zrób zdjęcia istniejącego stanu przed demontażem.
- Potwierdź, kto odpowiada za instalacje, a kto za montaż mebli i AGD.
- Ustal daty dostaw, żeby kuchnia nie stała gotowa bez szafek lub blatu.
- Zostaw sobie margines na poprawki, odbiór i ewentualne przesunięcia terminu.
Jeśli te decyzje zamkniesz wcześniej, cały remont staje się przewidywalny, a nie nerwowy. I właśnie tak powinna wyglądać dobrze zaplanowana kuchnia: zaczyna się od liczb, układu i instalacji, a kończy na wygodzie w codziennym użyciu.
